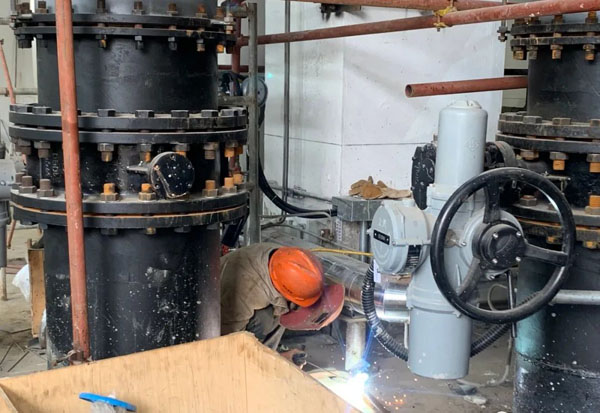

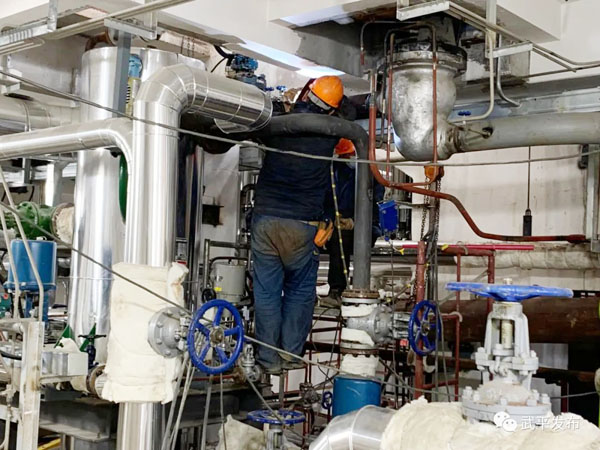

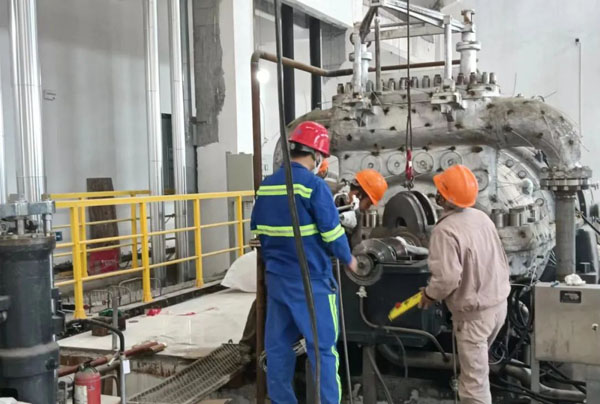

日前,记者来到武平县生活垃圾焚烧发电项目现场看到,项目建设已进入尾声,工人师傅们有的忙着安装管道和汽轮机,有的则在中控室一遍遍地调试设备,为并网发电作最后的冲刺。 该项目现场负责人廖诗胜介绍,“现在土建工程、设备安装调试、其它的辅助工程也都已经基本结束,目前正在做的是并网发电前的准备工作,项目预计一月初能够并网发电试运行。” 生活垃圾焚烧发电厂属省重点项目,位于城厢镇金桥村,总投资2亿元,占地65.8亩。项目主要建设日处理300吨的垃圾焚烧炉、垃圾资源化发电、垃圾无害化处理、办公管理设施及道路设施,以及配建一个采用“1台300吨/天机械炉排炉+1台7.5MW中温中压凝气式汽轮发电机组”,日处理20吨、年上网电量3107万千瓦时的餐厨垃圾处理厂。该项目于2021年7月开工建设,历时18个月,于今年12月21日实现首次点炉,预计2023年1月5日可并网发电。 县住建局局长张石生说,“我们针对疫情、设计的影响,施工的一些短板,一项一项地解决,确保工作有序推进。住建局专门成立工作专班,由分管副局长蹲点现场办公,指挥部的办公室都在这边,全链条全过程做好服务落实,来确保并网发电顺利地进行。” 项目建成后,可实现日均处理300吨生活垃圾,日发电量达12万千瓦时,能有效解决武平县生活垃圾消纳问题,真正实现生活垃圾处理减量化、资源化、无害化、变废为宝。同时,该点还可作为环保、科普教育基地,对全面推广生活垃圾分类,确保2023年起实现县域生活垃圾“零填埋”,进一步改善武平县生态环境具有重要意义。 编辑:陈荣香 审核:林向荣 终审:刘凌平 |
