【编者按】 为深入学习贯彻县第十四次党代会精神,扎实推进“产业发展年”活动,全面落实项目化推进工作落实机制,全力推进我县100个重点项目早开工、快投产,县委、县政府从8月初开始至11月下旬,在全县范围开展重点项目“百日攻坚”行动,进一步提升项目工作成效,营造“比学赶超抓项目、凝心聚力谋发展、时不我待干事业”的浓厚氛围。武平县融媒体中心开设“项目攻坚在行动”专栏,今天推出《武平供电:全力推进线路迁改 为革命老区高铁建设添动力》。

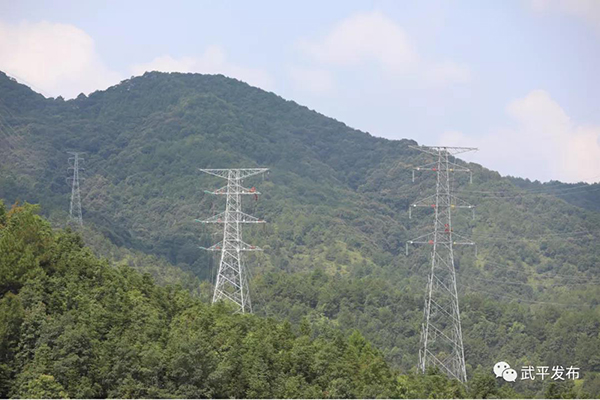

龙龙铁路建设项目是福建省武平县重要民生工程。龙龙铁路龙岩至武平段武平县境内“三电”及管线迁改工程于2020年2月开工,其中220千伏龙贤线业扩迁改项目于2021年9月4日-8日停电施工。武平供电公司高度重视此次迁改保电任务,成立攻坚小组,营销、运检、调控中心等相关部门协作配合,全力以赴助力线路迁改“攻坚战”。 “人+机”组合 360度无死角巡视消缺

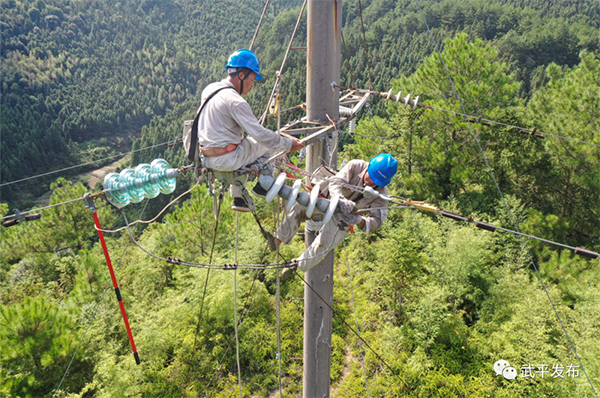

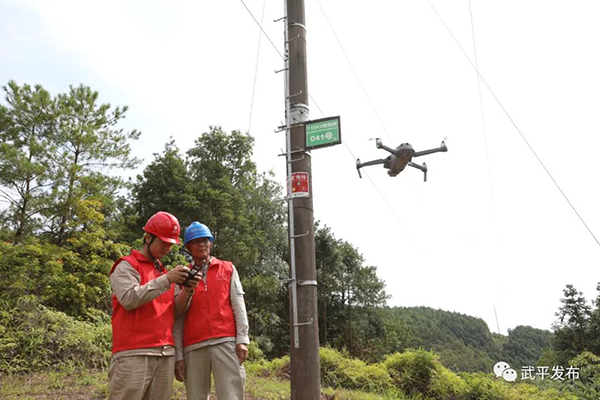

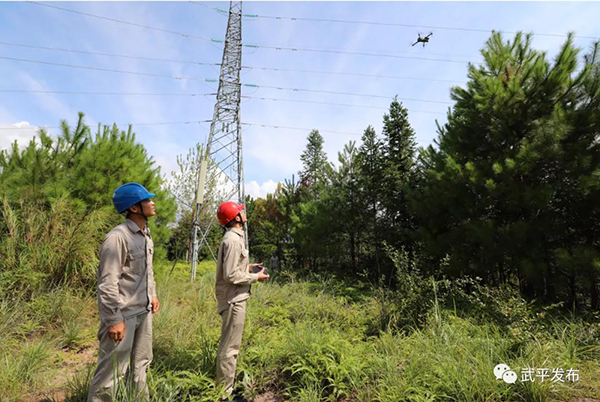

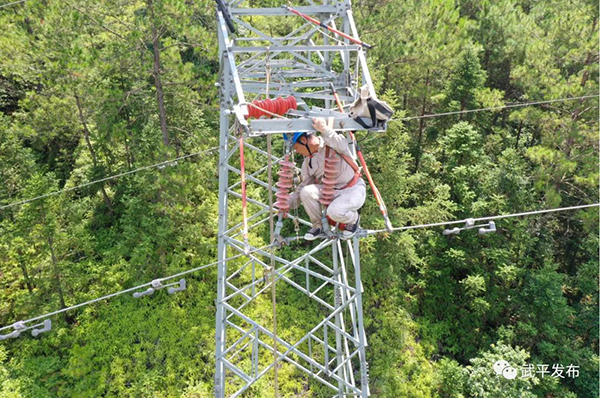

8月31日,武平供电公司输电运检班徐镭利用无人机对110千伏武悦线39号铁塔的隐患消缺进行验收。 7月初以来,该公司输电运检班联合多方单位技术人员开展区域协作,对110千伏旧悦线、武悦线重点保电线路及转电通道线路进行全线精益化巡检,利用无人机和检测技术对线路设备、金具等进行全方位隐患排查。 截至目前,该公司已出动128人次对493基杆塔、154公里输电线路进行无人机巡线,并于8月底完成100余处缺陷隐患的消除工作。
政企联动 提高应急处置水平
8月24日,武平供电组织开展龙龙铁路工程电力线路迁改施工项目限电桌面演练。 220千伏龙贤线业扩迁改项目当天,110千伏跃进变、岩前变、集贤变、始通变110千伏Ⅰ段母线负荷转220千伏龙翔变110千伏集龙线供电,110千伏武平城关变、悦洋变、始通变110千伏Ⅱ段母线负荷转220千伏旧县变110千伏旧悦线供电,当线路发生故障时存在六级电网风险。

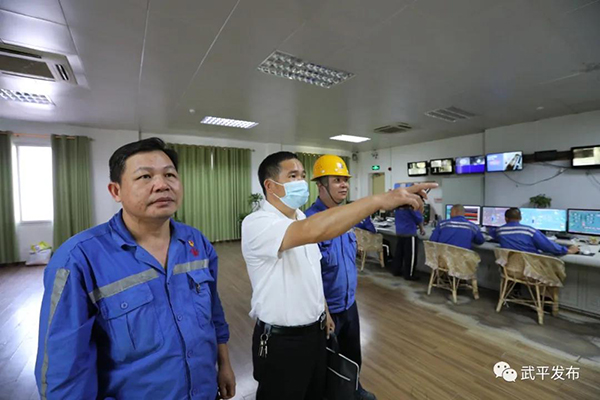

为进一步检验该项目限电预案机制的合理性、完整性,此次演练从限电预警、启动、执行、解除四个阶段进行。相关部门做出快速反应,配合有序,顺利完成安全管控工作、重要客户沟通、电网运行方式调整等应急处置,达到了检验预案、锻炼队伍和提高各部门间协同联动水平的预期效果,有效提升了限电事件应急处置能力。
方式“活” 安排 客户巧用电
为保障5天的限电顺利供电,8月下旬以来,武平供电公司组织人员主动上门走访客户,了解客户的现状和需求,并按照不同客户的现实情况和需求,制定企业用电计划安排表,尽量将电力对企业客户生产影响减到最小。 此次限电工作取得了当地政府及76家大客户的理解和支持,各客户方纷纷表示将大力支持和协助供电部门的工作,按照调度指令错峰生产。 在9月4-8日,该公司对重要用户、线路、时段运行数据进行监控。并提前备足抢修材料,安排抢修队伍24小时随时待命,针对外破、大跨越杆段等重点杆段开展无人机重点特巡的工作。该公司将全力以赴保障此次迁改项目顺利推进,用责任和实干践行央企担当,助力地方经济社会发展。 编辑:陈梅英 审核:林向荣 程荣伟 终审:刘凌平 |
