【编者按】 为深入学习贯彻县第十四次党代会精神,扎实推进“产业发展年”活动,全面落实项目化推进工作落实机制,全力推进我县100个重点项目早开工、快投产,县委、县政府从8月初开始至11月下旬,在全县范围开展重点项目“百日攻坚”行动,进一步提升项目工作成效,营造“比学赶超抓项目、凝心聚力谋发展、时不我待干事业”的浓厚氛围。武平县融媒体中心开设“项目攻坚在行动”专栏,今天推出《县卫健局2021年重点项目建设最新进展》。
2021年,县卫健局共有5个项目列入省、市、县重点项目,其中南兴包装材料年产10万吨再生瓦楞纸智能化建设项目属于招商引资项目,武平县第二医院(儿童保健大楼)项目、县总医院医疗废水处理改扩建项目、县医院传染病救治能力提升工程(三期)、武平县应急医疗救助中心(一期)项目4个项目是社会事业项目。
项目成效
目前,南兴包装材料年产10万吨再生瓦楞纸智能化建设项目已解决违规占用林地历史遗留问题,启动林地报批工作,土地征收协议已签订3户;武平县第二医院(儿童保健大楼)项目已于今年3月份投入使用;县总医院医疗废水处理改扩建项目于今年4月份竣工投入使用;县医院传染病救治能力提升工程(三期)污水处理站已完工,正在进行食堂屋面层梁板钢筋绑扎,钢管外架搭设,洗衣房三层梁板混凝土放样,预计2021年12月完工;武平县应急医疗救助中心(一期)项目正在5层内支撑搭设、人货梯安装、室外土方回填、地下室砌砖,预计2022年4月初完工。

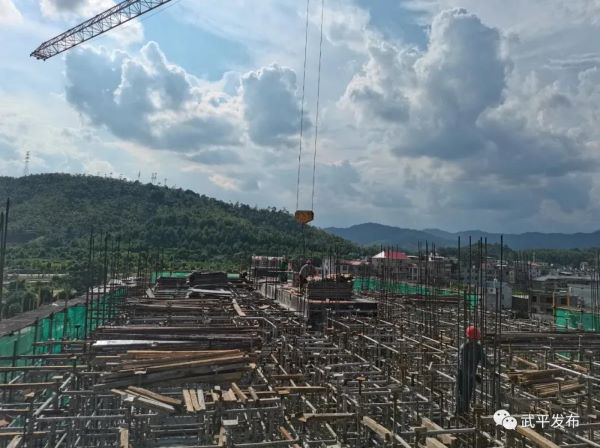

武平县医院传染病救治能力提升项目现场图

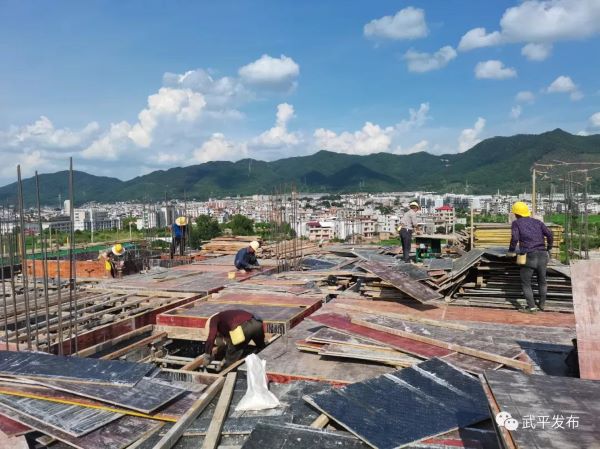

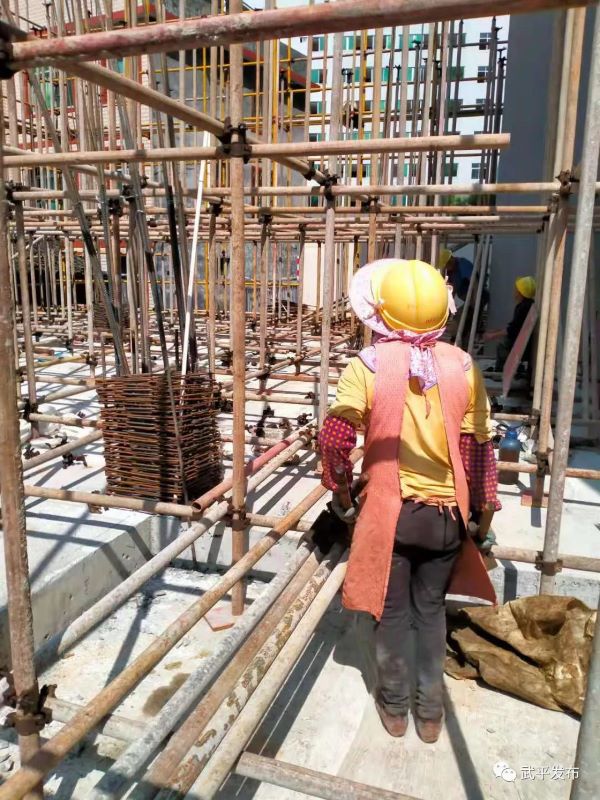

武平县医院应急医疗救助中心项目现场图
主要做法
自重点项目“百日攻坚”行动开展以来,县卫健局成立由单位主要负责人挂帅的县卫健局重点项目“百日攻坚”领导小组及办公室,组建3个工作专班,选派重点项目特派员,制作重点项目“百日攻坚”作战图。落实项目工作机制,各项目负责人每日报告项目进度,项目工作人员每周一对各自负责的工作进行跟踪;每周三前汇总跟踪项目推进工作中存在的问题;每周四下午召开专题会议商讨提出解决办法。 针对南兴包装材料年产10万吨再生瓦楞纸智能化建设项目林地历史遗留问题的处理方面,县卫健局积极主动、多次与县林业局、城厢林业工作站、森林资源评估中心、林业局林业执法大队沟通协调,并专程前往泉州南安市与原业主取得联系,做好相关调查取证工作,现已得到有效解决,将启动林地报批工作。在土地征收方面,县卫健局不断与县自然资源局、城厢镇征迁指挥部、城厢镇文溪村沟通协调,目前,该项目已签订征地协议3户。
下一步工作
一是启动南兴包装材料年产10万吨再生瓦楞纸智能化建设项目林地报批工作,并按照相关法规和流程跟踪林地报批手续的办理情况; 二是加大南兴包装材料年产10万吨再生瓦楞纸智能化建设项目土地征地力度,尽快完成土地征收工作; 三是督促南兴包装材料年产10万吨再生瓦楞纸智能化建设项目业主加快推进项目设计和设备的定购工作,争取早日开工建设; 四是按序时进度推进县医院传染病救治能力提升工程(三期)项目和县应急医疗救助中心(一期)项目。
编辑:陈梅英 审核:林向荣 程荣伟 终审:刘凌平 |
