12月22日,武平县第十八届人大一次会议开幕,代县长于海向大会作政府工作报告,对今年进行了工作回顾。 2021年,武平全县公共财政80.4%用于民生支出,农林产业提升、城乡公路提升、城乡居民饮水提升、新型城镇化集镇提升示范、城区公共设施提升、学校扩容提升、医疗救助能力提升、园区生活配套设施提升、公共文化服务提升、城乡居民保障提升等10个为民办实事项目进展顺利。 详细情况如下 ↓↓↓↓
01农林产业提升项目

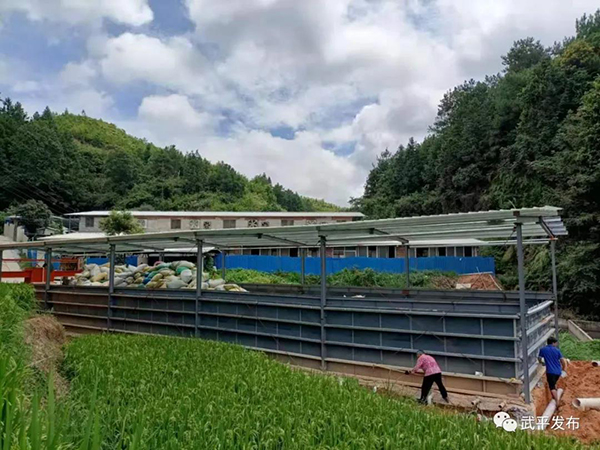

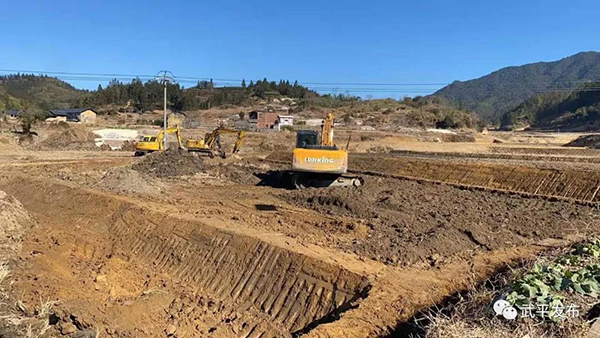

实施农业绿色发展项目 建设有机肥厂及智能监管系统,推进种养殖基地建设,实现农业废弃物资源化利用,增加本县有机肥供给,改良土壤肥力。 年度投资(万元) 8400 责任单位 县农业农村局 落实情况 94家畜禽养殖场的粪污处理设施项目已基本完成并通过验收,已下拨第一、二批财政补助资金332.9万元。 有机肥厂用地已完成“三通一平”,正在有序推进。 智能监控平台已完成终端控制室的安装,40家养殖场已完成监控摄像头、流量计安装并通过验收。 实施高标准农田建设项目 建设规模2.15万亩,主要建设田间道路、农渠、灌排渠及排洪沟、防冲护岸等。 年度投资(万元) 3300 责任单位 县农业农村局 落实情况 涉及9个乡镇27个村项目均已完成,建设高标准农田2.15万亩。 实施现代竹业项目 实施竹林抚育垦复8000亩;建设竹山喷灌设施水池4个,100立方米;新建竹山道路(硬化)20公里。 年度投资(万元) 800 责任单位 县林业局 落实情况 完成竹林抚育垦复8100亩;新建竹山道路(硬化)44.76公里;建设竹山喷灌设施水池4个100立方米;购置笋用电烤箱9个。 02城乡公路提升项目
漳武高速十方互通及接线工程(高林公路) 按二级公路标准建设,设计时速60Km/h,路基宽为10米,全线设置12座桥梁,新改建25.79公里。2021年实施高梧至武东陈埔段,全长8.2公里。 年度投资(万元) 10000 责任单位 县交通运输局 落实情况 已完成立项批复、林地报批、用地预审、施工图设计批复等工作; 全线需征收土地611.84亩,已征收586.8亩,占任务的96%; 土地报批已通过省自然资源厅审核,待省政府批复。目前正在进行第一标段搅拌站建设、路基清表等工作。

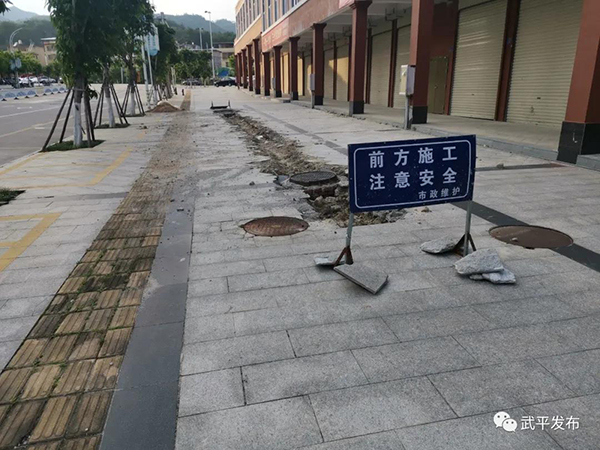

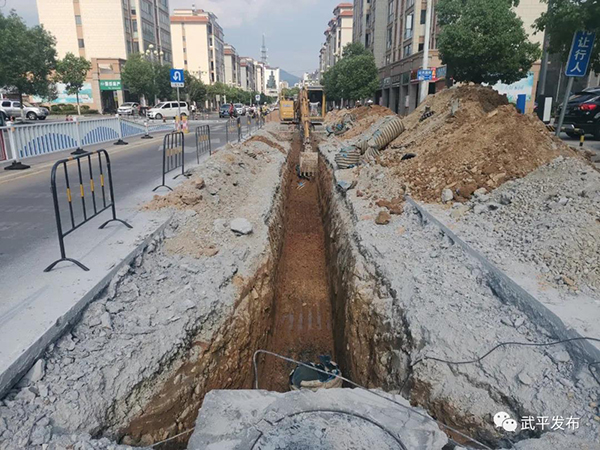

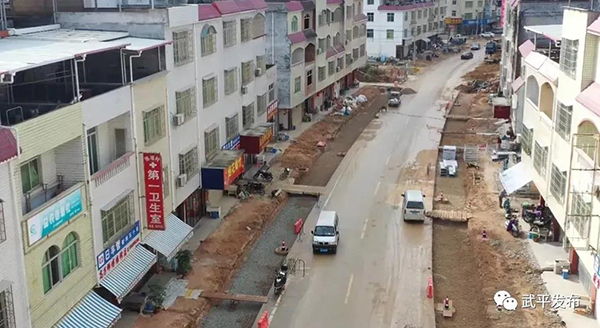

永平上板寮至大禾龙坑公路改造项目 按三级公路标准建设,水泥路面宽7.5米,新改建约12.292公里。 年度投资(万元) 4000 责任单位 大禾镇 落实情况 已完成路面铺设11公里;正在建设新增的2座窄桥。2021年12月底完成主体工程。 双福路(县医院至文音路)、政府西路、沿河东路和新业西路改造项目 ①双福路(县医院至文音路)改造:道路长约150米,建设地下管网、6.5米宽沥青路面及人行道等。 ②政府西路改造:道路长约665米,建设沥青路面、标志标线、中央隔离护栏及与育才路交叉路口灯控系统等。 ③沿河东路和新业西路改造:项目起于工业大道,经生活污水处理厂至儿童乐园。道路总长约1公里,路面宽25米,双向四车道,实施沥青砼路面、人行道、管网、绿化建设等。 年度投资(万元) 2800 责任单位 县住建局 落实情况 双福路:已完成水泥混凝土路面铺设;基本完成人行道路沿石安装和碎石铺设,预计12月底前建成。 政府西路:已完成改造。 沿河东路和新业西路:已完成改造。 03城乡居民饮水提升项目

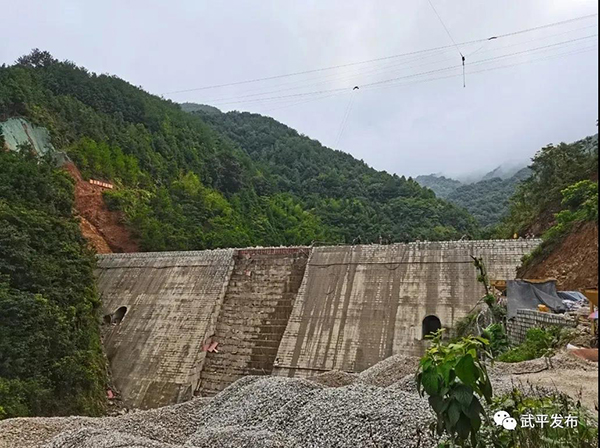

实施城乡供水一体化项目(一期)城区分区、十方分区、岩前分区、中堡分区项目建设及相应偏远村庄供水巩固提升工程;启动城乡供水一体化项目二期建设;新建美子坑水库,总库容146万立方米。 年度投资(万元) 18000 责任单位 县水利局 落实情况 ①十方片区:已完成集镇水厂(二期)主体工程改建;完成处明、黎明、黎畲、集贤、十方、鲜南、白土、来福、三坊、叶坑等村配水主管铺设,正在完善各村配水支管。 ②城区片区:已完成第二水厂主体工程改建;完成城厢镇凹坑、上东、下东、园丁、文溪和中山镇太平、阳民、三联等村配水主管铺设;完成第一水厂征地工作;完成云寨应急管网铺设,正在实施白莲塘应急管网铺设项目。 ③岩前片区:完成伏虎、东峰、龙井、峰贵等村配水主管铺设,正在实施大布和岩前杨梅畲水库至美子坑水厂原水输水管建设。 ④中堡片区:完成大绩水厂征地工作;完成上济、芳洋、下村、悦洋等村配水主管铺设,正在实施小岭、远富、乌石、四维、丰田、安丰等村配水主管铺设项目。 ⑤偏远村项目:已完成将军村项目,正在实施尧禄、云寨等10个村项目。 ⑥二期项目:桃溪镇正在实施集镇管网改造。 ⑦美子坑水库:完成进坝道路铺设2.3公里;完成一期大坝坝体补强灌浆851米,完成大坝砌筑490米高程(离坝顶还剩1.8米)。 04新型城镇化集镇提升示范项目

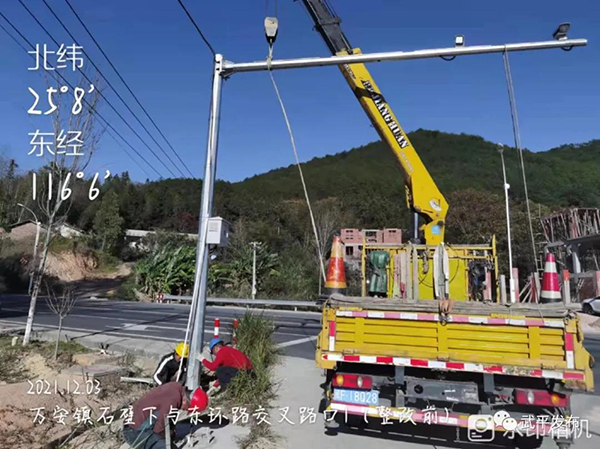

主要包括集镇主街道整治提升,农贸市场、停车设施、供水供气、雨污分流、污水管网延伸、公厕、绿化亮化建设及建筑风貌管控等。 年度投资(万元) 6000 责任单位 县住建局、万安镇、桃溪镇、武东镇 落实情况 ①万安镇:集镇主街道整治提升和立面改造项目正在有序推进,预计2022年1月中旬完成;集镇农贸市场改造提升工程已完成;居家养老服务中心已基本完成;法治文化广场已基本完成,正在完善局部附属工程。 ②桃溪镇:集镇主街道改造项目正有序推进,目前已搭建施工围挡约500米,破碎原有混凝土路面约6000平方米,铺设污水管道约500米、雨水管道约200米、临时给水管道约600米,完成三格化粪池建设约50座,完成电力标线迁移基础建设15座。预计2022年4月底前完工。 ③武东镇:河滨文化公园项目已竣工投入使用;新集路(汽车站至老派出所)道路提升改造项目正有序推进,目前管道下地工程已基本完成,正在进行混凝土路面拓宽、路沿石安装和沿街店面招牌安装,累计完成污水管网1000米,雨水管网2000米,给水管道800米,电力管道800米,弱电管道1000米,拓宽混凝土路面5000多平方米,安装沿街店面招牌120多户。预计2022年1月底完工。 05城区公共设施提升项目

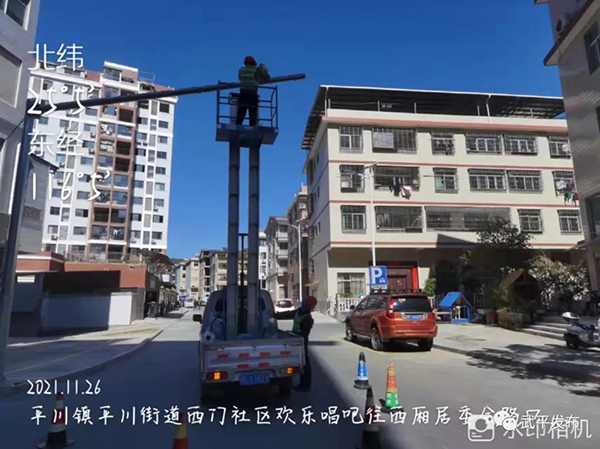

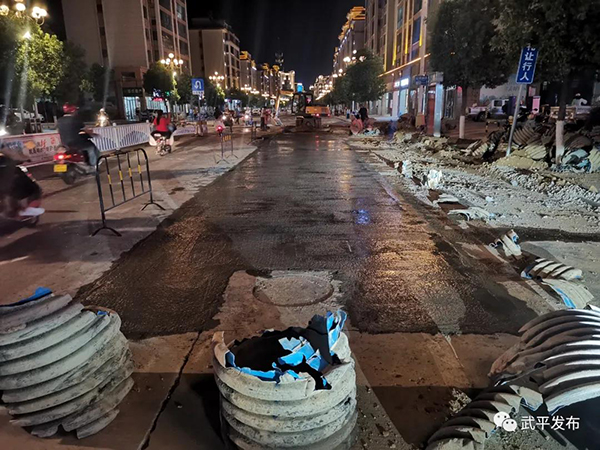

背街小巷整治提升、老旧小区改造项目 1.实施部分背街小巷整治提升项目,完善市政配套设施。 2.实施10个老旧小区改造工程。 年度投资(万元) 1000 责任单位 县住建局、平川街道、城厢镇 落实情况 1.背街小巷整治方面:已完成高沙路、灵洞山路人行道及配套工程和南门段雨污管道接户管工程。 2.老旧小区改造方面:干休所、电力家属区、邮政家属区等10个小区已全部完成改造。 城区绿化改造项目 1.对工业园区绿化进行补植行道树,更换地被苗等。 2.实施武平大道绿化提升改造,面积约2万平方米。 3.森林公园绿化提升,面积约1万平方米。 年度投资(万元) 1300 责任单位 县城管局 落实情况 1.工业园区绿化提升项目:项目分二期实施,均已完工,一期完成绿化提升面积2.9万平方米、种植乔木625株;二期完成种植行道树325棵、地被苗2.6万平方米。 2.武平大道绿化提升改造项目:已种植乔木180株,绿地提升面积1.8万平方米,项目已完工。 3.森林公园绿化提升项目:已完成绿化提升面积1万平方米,项目已完工。 城区污水处理提质增效 改造城区错接、混接排水管,修复破损管网等。 年度投资(万元) 2000 责任单位 县城管局 落实情况 已完成七坊路、中心街、文音路、鼓楼路等路段排水管道清淤7.5公里; 疏通雨水篦子700个,更换破损检查井井盖110个; 排查仁济医院、儿童乐园、泰裕名城等汇水片区排水口错接乱接30处,改造水木年华、龙腾宴等排水口错接乱接26处; 完成美雅商场旁、大洋坪溪、政府西路等管道修复5.3公里。 完成污水管道建设12.2公里。 雨污分流改造、排污口整治项目 1.实施南门段片区(沿河东路)雨污分流改造,同步实施燃气管道、杆线规整、道路修整建设。 2.实施仁济医院旁、平川桥头等排污口整治。 年度投资(万元) 2000 责任单位 县住建局、县城管局、平川街道 落实情况 1.南门段片区(沿河东路)雨污分流改造项目:F区、A1区、C1区、H区管网基本完成管道铺设及道路恢复,A2区、C2区、B区、D区正进行管道铺设及道路恢复;国光路西段、园林路已完成道路基层、人行道,正进行沥青路面铺设,完成污水管道约6.6公里。预计2022年1月底完成。 2.平川桥头排污口整治项目:已完成污水管道改造0.8公里,项目已完成。 3.仁济医院旁排污口整治:已完成万和喜宴楼、正和酒楼、大润发超市等8家违规排放单位的整改工作和水木年华、实验幼儿园等处管道修复工程。 第九期“雪亮工程”项目 新建一类高清视频监控探头150个、车辆智能卡口15套、人像、行为智能感知卡口70个,更换升级部分高清卡口、交换机、视频综合平台。 年度投资(万元) 500 责任单位 县公安局 落实情况 项目正在有序推进,预计12月底前完成前端设备安装。 06学校扩容提升项目
完成初级中学、城厢中心幼儿园扩建,新建成十方第二中心小学,中堡、民主、小兰、蓝天幼儿园和岩前第二中心幼儿园。 新增中学学位700个、小学学位1800个、公办幼儿园学位1800个。完成万安、帽村、中赤、岩前、象洞中学和下坝中心学校等6个学校运动场塑化建设。 年度投资(万元) 12600 责任单位 县教育局 落实情况 扩建的县初级中学、城厢中心幼儿园和新建的岩前第二中心幼儿园、蓝天幼儿园、民主中心幼儿园、中堡中心幼儿园已全部竣工并投入使用; 新建十方第二中心小学项目因地质结构复杂、施工技术难度大,投资成本高,需对建设方案进一步论证,现暂缓实施; 桃溪小兰中心幼儿园因征地问题,项目未交地,工程无进展。 运动场塑化建设项目:已完成运动场硬化。 07医疗救助能力提升项目

提升县医院传染病救治能力 对病房及相关配套设施进行改扩建,面积1.1万平方米。 年度投资(万元) 2400 责任单位 县卫健局 落实情况 一期传染病房已完成改造; 二期住院部2号楼六楼手术室已完成改造并投入使用,正在改造七楼手术室; 三期膳食中心已完成膳食中心、洗衣房1-3层主体结构和砌砖,正在进行室内外装修。 预计2022年1月竣工并投入使用。 新建应急医疗救助中心(一期) 项目总建筑面积7994平方米,设置床位200张。 年度投资(万元) 4100 责任单位 县卫健局 落实情况 已完成-1层至7层砖砌体工程、水电管道铺设、抹灰粉刷和地面水磨等工程,正在贴内外墙瓷砖。 预计2022年4月竣工并投入使用。 08园区生活配套设施提升项目

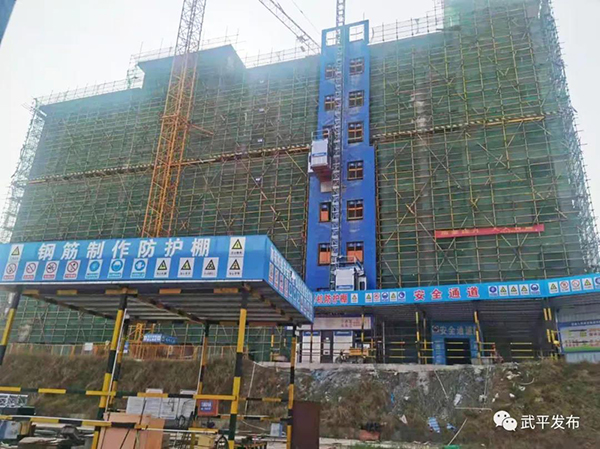

新建县工业园区职工宿舍5栋,总建筑面积约3万平方米。 年度投资(万元) 8000 责任单位 县工业园区管委会 落实情况 已完成土地招拍挂和施工及监理招标文件编制等前期工作;已完成场地三通一平工程。 预计2022年1月份开工建设。 09公共文化服务提升项目
将县少体校校外活动中心、青少年宫改建成为县公共文化服务中心,建设规模约2万平方米。 年度投资(万元) 3500 责任单位 县文体旅游局 落实情况 已完成钢结构连廊拆除回收和驻青少年宫办公单位的搬迁工作; 已完成施工图设计、图审、概算审核等前期工作,正在进行项目预算审核。 预计2022年1月开工建设。 ▲升级改造后的公共文化服务中心整体初步效果图 10城乡居民保障提升项目

提高城乡居民养老保险待遇 城乡居民基本养老保险基础养老金从148元/月提高到155元/月,惠及城乡居民5.7万人。 年度投资(万元) 500 责任单位 县人社局 落实情况 城乡居民基本养老保险基础养老金已从148元/月提高到155元/月,发放金额446.64万元。 提高农村低保补助 实现城乡低保标准一体化,城乡低保标准从596元/月提高到659元/月。 年度投资(万元) 380 责任单位 县民政局 落实情况 从2021年12月1日起,低保标准从596元/月提高到659元/月。 建设10个农村幸福院 年度投资(万元) 700 责任单位 县民政局 落实情况 十方彭寨村、武东陈埔村、下坝露冕村等10个农村幸福院建设已全部完成。 新建30个村级骨灰楼堂 年度投资(万元) 1800 责任单位 县民政局 落实情况 30个项目全部已动工兴建,其中3个已竣工验收,27个正在主体工程装修,预计12月底前完成。 编辑:陈梅英 审核:林向荣 终审:刘凌平 |
