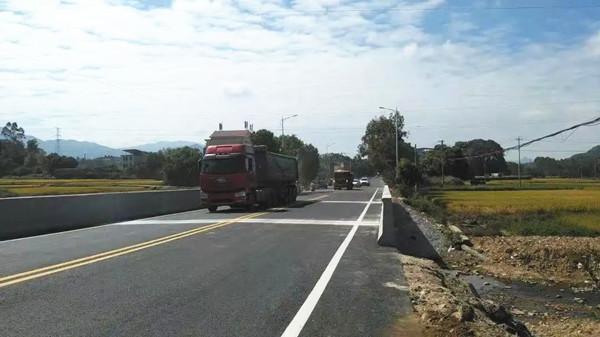

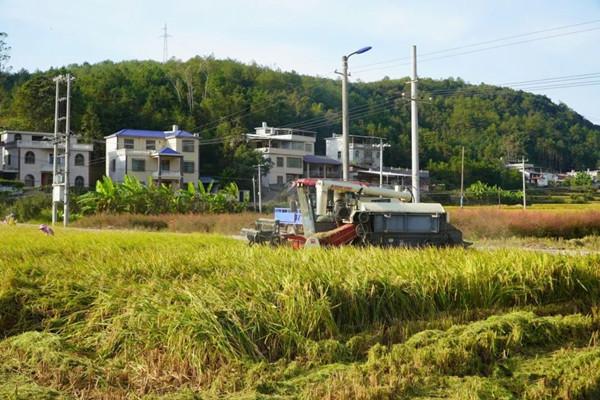

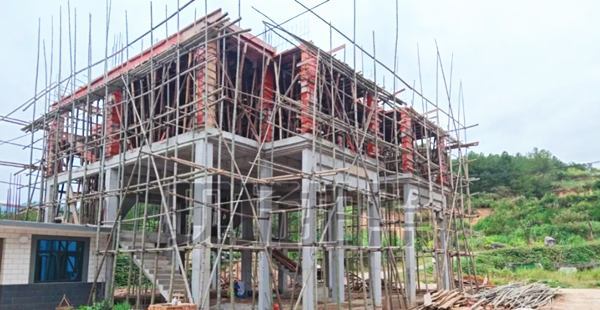

深秋时节,行走在武平的乡村田野,只见满地金黄,全县1.82万亩灾后改补种水稻迎来丰收。一条条通往乡镇的受灾道路焕发新颜,再次变得宽阔平坦。一栋栋新建的房屋在暖阳的照耀下格外醒目,不久的将来这里即将成为受灾群众的新居……这是武平持续推动灾后重建工作,让群众美好生活再现的缩影。 自“6·16”特大暴雨发生以来,武平县迅速成立灾后重建指挥部,坚持学研策跑,抢抓上级支持灾后重建的重要窗口期,围绕“生产、生活、安全”三张清单,采取“2345”工作法,全力以赴推动“十大专项攻坚行动”。 安居保障加力度。根据重建户实际情况,因户施策,“建立一户一策”“一户一档”,倒排工期。对分散重建户从选址、基础施工、完成基础、建好一层到装修入住,对进城购房户从选房、交房、装修到搬迁入住,实行全过程服务,每日跟踪、每周一巡查,及时解决存在问题,协调推进重建进度。同时成立专项督组,定期开展督查,及时掌握情况,对进度较慢的重建户及时给予帮助,确保重建质效。截至目前,136户重建户正在全力推进,已有12户搬迁入住,其余重建户元旦前具备搬迁入住条件。 农田修复抢进度。策划灾后农田设施修复项目7个,总投资1.6亿元,争取上级农业部门各类灾后重建资金4315万元,有力保障灾毁农田及基础设施修复项目有序推进。截至目前,受灾农田面积已恢复2.5万亩,损毁水源工程已修复487处,损毁护岸已修复76.7千米,损毁沟渠已修复322.7千米,损毁农田机耕路、生产路已修复112.69千米,有力保障秋收冬种。 河库修复拼速度。策划生成水利减灾防灾项目16个,总投资2.39亿元,争取水利水毁修复资金1305万元。截至目前,策划水利项目已全部开展前期,4个项目已获上级批复。水利工程设施水毁修复工程已完成60%。中赤、下坝等6个重点乡镇应急河道清淤疏浚已全部完成,确保河库安全度汛。 护路安全提精度。制定公路灾后重建项目27个,按照“县道县管、乡道乡管、村道村管”分级管理机制,分类分批分级推进灾毁道路恢复重建,完成48处水毁点共2571米修复工程,17座受损农村公路桥梁已全部采取临时措施恢复通行,并完成重建修复方案编制。武平国道205线田心桥中断路段重铺后于国庆期间顺利通车。 编辑:陈荣香 审核:林向荣 终审:钟晓芳 |
1、凡本网注明“来源:武平新闻网”的所有文字、图片和视频,版权均属武平新闻网所有,任何媒体、网站或个人未经本网协议授权不得转载、链接、转贴或以其他方式复制发表。已经被本网协议授权的媒体、网站,在下载使用时必须注明“来源:武平新闻网”,违者本网将依法追究责任。
2、本网未注明“来源:武平新闻网”的文/图等稿件均为转载稿,本网转载出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。如其他媒体、网站或个人从本网下载使用,必须保留本网注明的“来源”,并自负版权等法律责任。如擅自篡改为“来源:武平新闻网”,本网将依法追究责任。如对文章内容有疑议,请及时与我们联系。
